المناقصات وتوريد المشاريع
توريد الأثاث على مراحل: كيف تربط الدفعات بجاهزية المدرسة؟

عندما لا تكون جميع المباني جاهزة في الوقت نفسه، لا يكفي وضع تاريخ واحد بجانب إجمالي الأثاث. تحتاج شركة توريد المشروع إلى تعريف ما الذي يسمح بإطلاق كل دفعة، ومن يؤكد الجاهزية، وماذا يحدث إذا تغيرت حالة المدرسة. الهدف إعداد تسلسل قابل للمراجعة بين تجهيز الموقع والتوريد والاستلام، دون اعتبار رغبة المشتري في موعد معين التزامًا وافق عليه المورد.

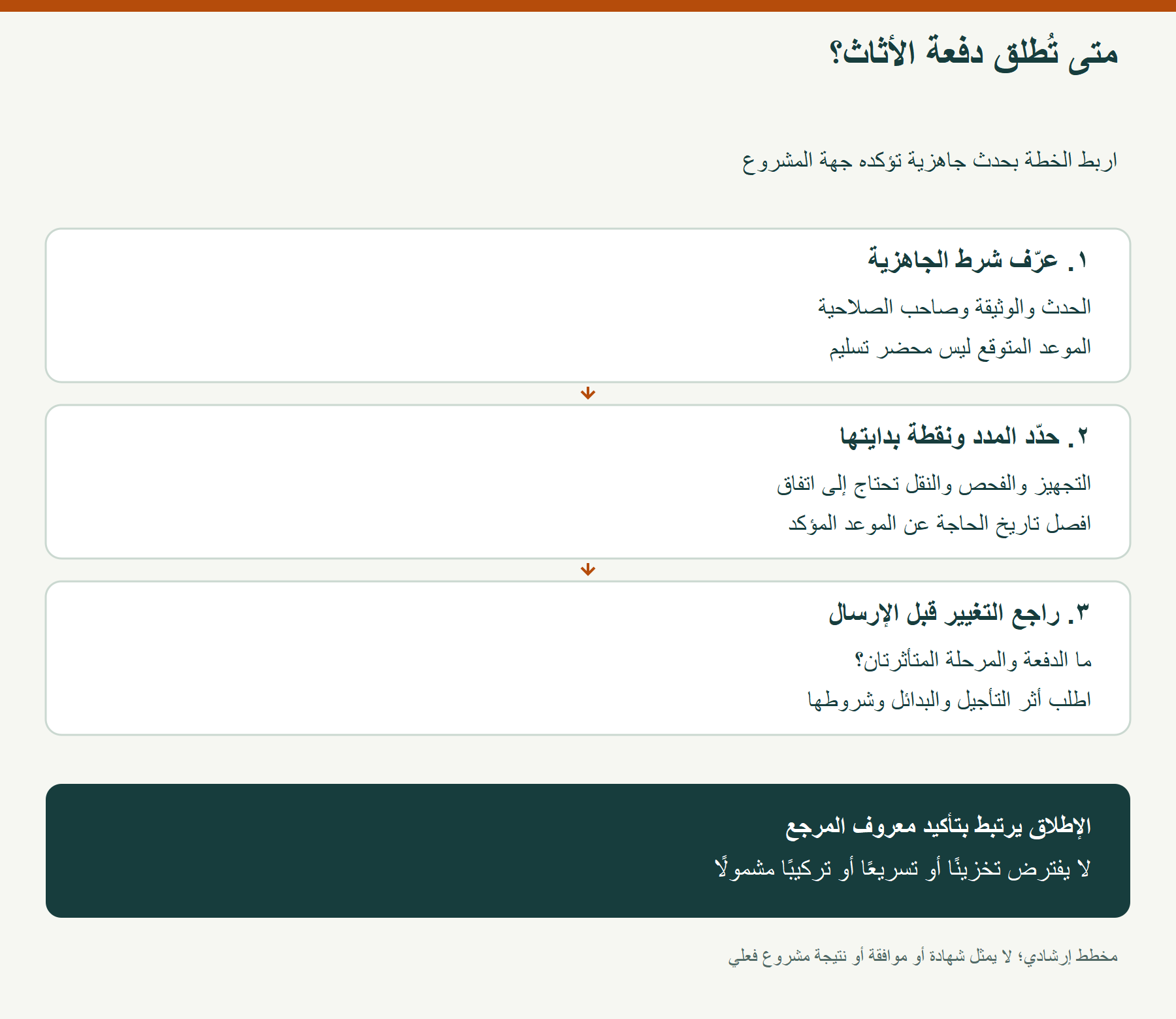

حدد الحدث الذي يطلق الدفعة
اطلب من جهة المشروع شروط الجاهزية التي تعتمدها: هل يلزم تسليم المبنى من المقاول، أو قبول الغرف، أو إتاحة الوصول، أو تصريح عمل؟ سجّل الشرط والوثيقة التي تثبته وصاحب الصلاحية. لا تختزل الجاهزية في عبارة «الموقع شبه مكتمل»، ولا تجعل موعدًا متوقعًا يعادل محضرًا لم يصدر بعد.
توضح إجابة في مناقصة تاريخية لأثاث مدارس في الأردن أن إصدار بعض طلبات الشراء ارتبط بإشعار تسليم مجموعات من المدارس من مقاول البناء. الإعلان منشور عام 2017 ومنتهٍ؛ نستخدمه مثالًا على علاقة التوريد بحدث في المشروع، ولا ننقل مدده أو شروطه إلى عرض WangLi.
افصل تاريخ الحاجة عن المدة المتفق عليها
اكتب تاريخ احتياج المدرسة، وتاريخ الجاهزية المتوقع، والموعد المؤكد إن صدر، كلًا في حقل مستقل. ثم اطلب من المورد والأطراف المعنية بيان المدد التي تحتاج إلى اتفاق للتجهيز والفحص والتعبئة والنقل وأعمال الموقع. سجّل نقطة بداية كل مدة: من تأكيد القائمة، أم أمر الدفعة، أم حدث آخر محدد؟ لا تجمع مددًا تقديرية وكأنها جدول معتمد.
إذا كان تاريخ الحاجة يسبق النتيجة التي تعطيها المدد المؤكدة، ارفع التعارض مبكرًا. يكون السؤال عن بديل واقعي يراجعه المشروع، مثل تغيير ترتيب دفعات أو تعديل نطاقها عند إمكان ذلك؛ لا تَعِد بتسريع أو تخزين أو بديل لم يؤكده الطرف المسؤول.
أنشئ بطاقة لكل دفعة
| الحقل | ما يحدد قبل إطلاق الدفعة |
|---|---|
| المواقع والغرف | قائمة محددة الإصدار لا إجمالي عام فقط |
| الأثاث المطلوب | الموديلات والكميات والتكوين المعتمد |
| شرط الإطلاق | حدث قابل للإثبات والجهة التي تؤكده |
| حالة الموعد | مطلوب أو متوقع أو مؤكد مع مرجعه |
| الاستعداد للاستلام | الجهة المستلمة وإتاحة الطريق ونطاق الأعمال |
| التغيير | من يرسل الإشعار ومن يراجع أثره ويعتمده |
استعن بـمصفوفة توزيع الأثاث على المواقع لتعريف محتويات الدفعة. المصفوفة تجيب «ما حصة كل موقع؟»، بينما تجيب بطاقة الجاهزية «ما الذي يسمح ببدء هذه الدفعة، ومتى يعاد النظر فيها؟». احتفظ بالعلاقتين حتى لا يؤدي تغير التاريخ إلى فقدان قائمة الكميات.
اتفق مسبقًا على التعامل مع تغير الجاهزية

حدد نقطة مراجعة قبل الإرسال، واطلب تأكيد حالة الموقع لدى المسؤول المخول وفق الآلية المتفق عليها. إذا تأخر المبنى، سجل وقت العلم بالتأخير، والدفعة المتأثرة، والمرحلة التي وصل إليها التجهيز أو النقل. ثم اطلب من كل طرف بيان خياراته وتكاليفه وشروطه؛ لا تفترض إمكانية إيقاف الشحنة أو تحويلها أو حفظها مجانًا.

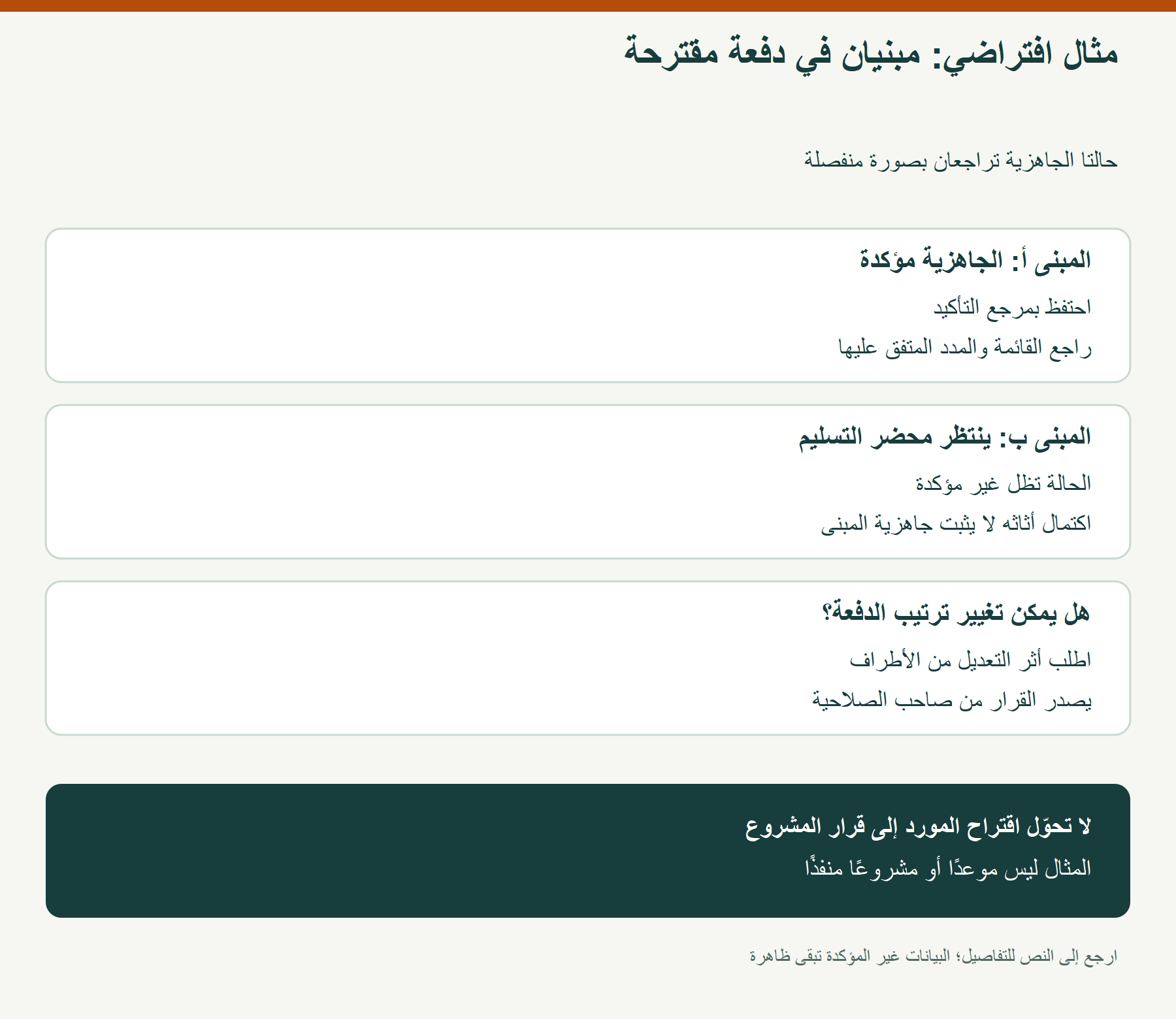

مثال افتراضي: مبنى «أ» جاهز، و«ب» ينتظر محضر التسليم، وكانت قائمتهما ضمن دفعة واحدة مقترحة. افصل حالة الجاهزية لكل مبنى، واسأل عن إمكان تعديل ترتيب الدفعة وأثره قبل اتخاذ القرار. لا يصبح «ب» جاهزًا لمجرد اكتمال أثاثه، ولا يعني المثال أن التقسيم متاح في كل طلب.
اجمع التأكيدات قبل التنفيذ
اربط قرار الإطلاق بإصدار القائمة، وتحقق من أن خطة الفحص قبل الشحن تخص الدفعة نفسها. راجع أيضًا نطاق التوريد والأعمال في الموقع لتحديد جهة القرار ومسؤولية التأجيل أو تغيير النطاق حسب اتفاق المشروع.
أرسل طلب عرض سعر إلى WangLi مع قائمة الدفعات وشروط جاهزيتها وتواريخ الحاجة والوجهات. أبرز أي مدد أو ترتيبات تخزين أو تركيب تريد الاستفسار عنها؛ جميعها تحتاج إلى رد خاص بالطلب قبل اعتماد الجدول.
